Испытания барабанов и обвязка «паука»: в ПТС рассказали о ходе ремонта самой старой котельной города

В котельной СВПУ в Пскове продолжается монтаж котла, работы ведутся одновременно на всех этажах объекта. Об этом сообщается в официальном канале Псковских теплосетей на платформе MAX.

Фото: Псковские теплосети

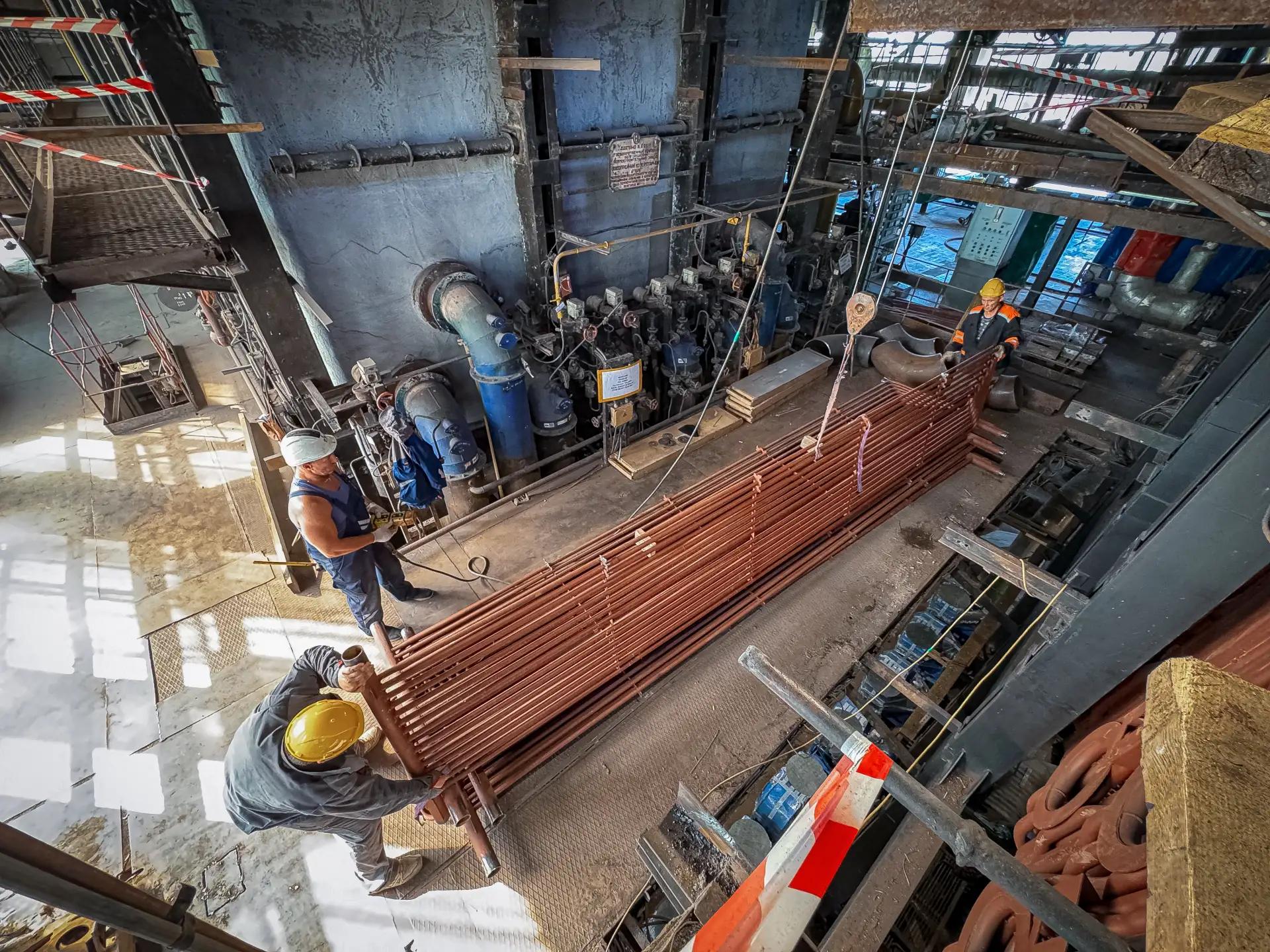

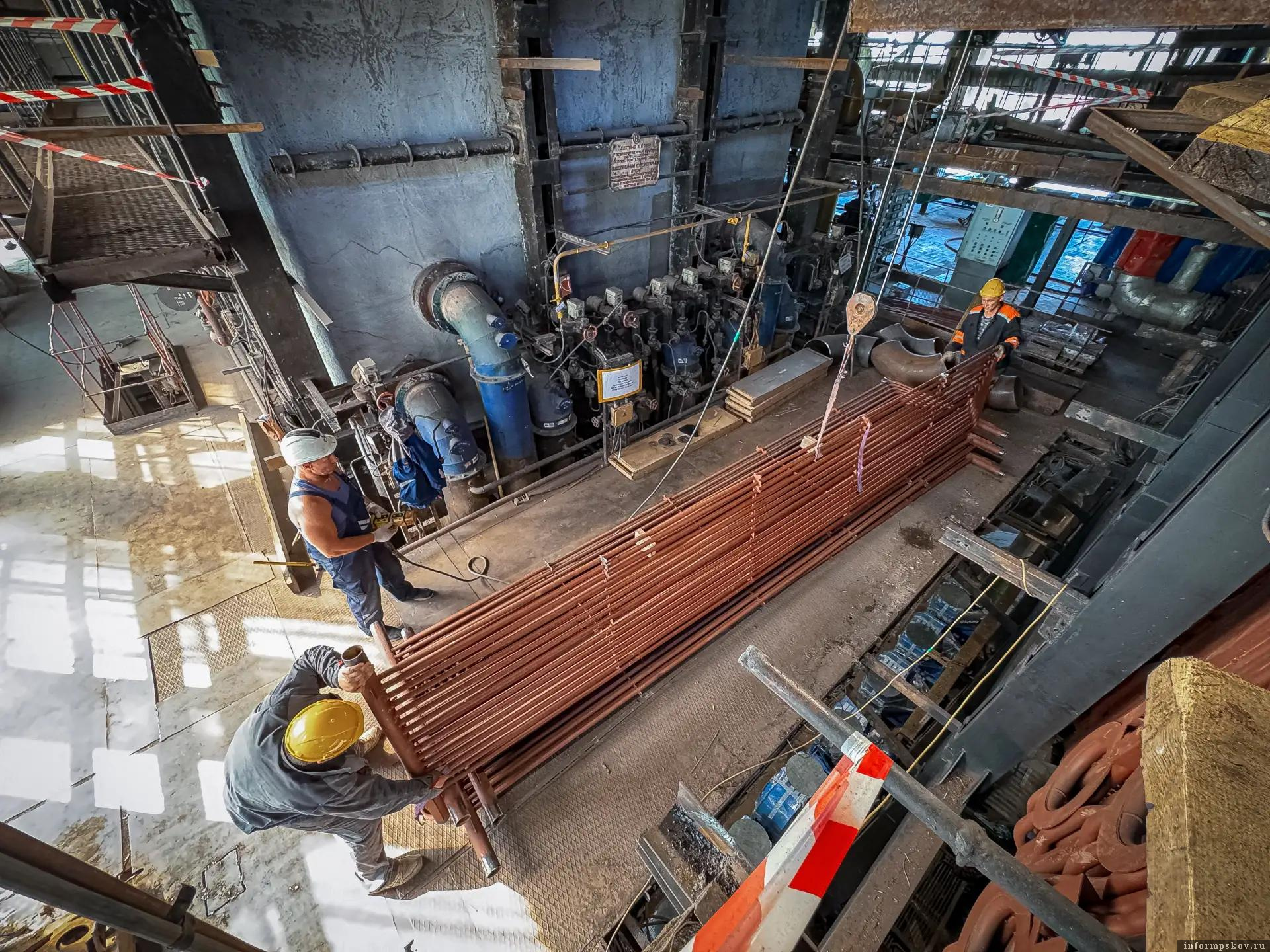

За прошедшую неделю монтажникам удалось смонтировать 74 конвективные полусферы, тогда как неделей ранее было установлено 17 таких элементов. На объект стянуты дополнительные звенья сварщиков и сформировано несколько бригад разнорабочих. Каждый сварной шов внутри котла проходит экспертизу, подчеркнули в пресс-службе предприятия.

При сохранении заданного темпа работ сборка конвективных полусфер может быть завершена 12 августа. После этого бригады переместятся в нижнюю часть котла для обвязки «паука». Параллельно планируются частичные гидравлические испытания боковых экранов, барабанов и конвективных элементов, что позволит обмуровщикам начать зашивку котла без задержек и избежать помех между бригадами, которые возникали в прошлом году.

По оценкам специалистов, основная фаза общестроительных работ должна быть завершена к концу октября. Затем начнётся подключение и настройка элементов автоматики.

Напомним, котельная Северо-Восточного промышленного узла (СВПУ) – самая старая и крупная в Пскове. Она была построена в 1975 году и обеспечивает теплом и горячей водой почти половину города: центр, Запсковье, Любятово и завокзальный район – около 100 тысяч жителей.
